• Proyek pembangunan Gedung Expo Sampit senilai total sekitar Rp35 miliar di Kotawaringin Timur untuk periode 2018-2020 berakhir menjadi kasus korupsi, setelah pekerjaan fisik dan desain fungsional gedung ditemukan tidak sesuai kontrak, menyebabkan dinding gedung bocor dan tidak dapat dimanfaatkan.
• Badan Pemeriksa Keuangan (BPK) mengidentifikasi kerugian negara mencapai Rp3.017.856.469,99 dari kelebihan pembayaran pekerjaan fisik yang tidak sesuai, ditambah kerugian dari jasa perencanaan proyek.
• Empat pihak ditetapkan sebagai tersangka utama dalam kasus ini: Zulhaidir (mantan Kepala Dinas Perdagangan dan Perindustrian), Fazriannur (konsultan pengawas), Leonardus Minggo Nio (kontraktor PT Heral Eranio Jaya), dan Mukhammad Rikhie Zulkarnaen (konsultan perencana).
• Zulhaidir divonis 7 tahun penjara dan denda Rp350 juta, sedangkan Fazriannur divonis 6 tahun penjara dan denda Rp300 juta (keduanya berdasarkan Pasal 2 ayat 1 UU Tipikor dan vonisnya telah berkekuatan hukum tetap). Mukhammad Rikhie Zulkarnaen juga dinyatakan bersalah dan dijatuhi hukuman penjara serta denda, sementara Leonardus Minggo Nio masih menghadapi dakwaan.
• Gedung Expo Sampit yang mangkrak dan bermasalah ini pada awal 2026 diperbaiki oleh TNI dengan dana ratusan juta rupiah dan dijadikan markas sementara bagi 500 prajurit.

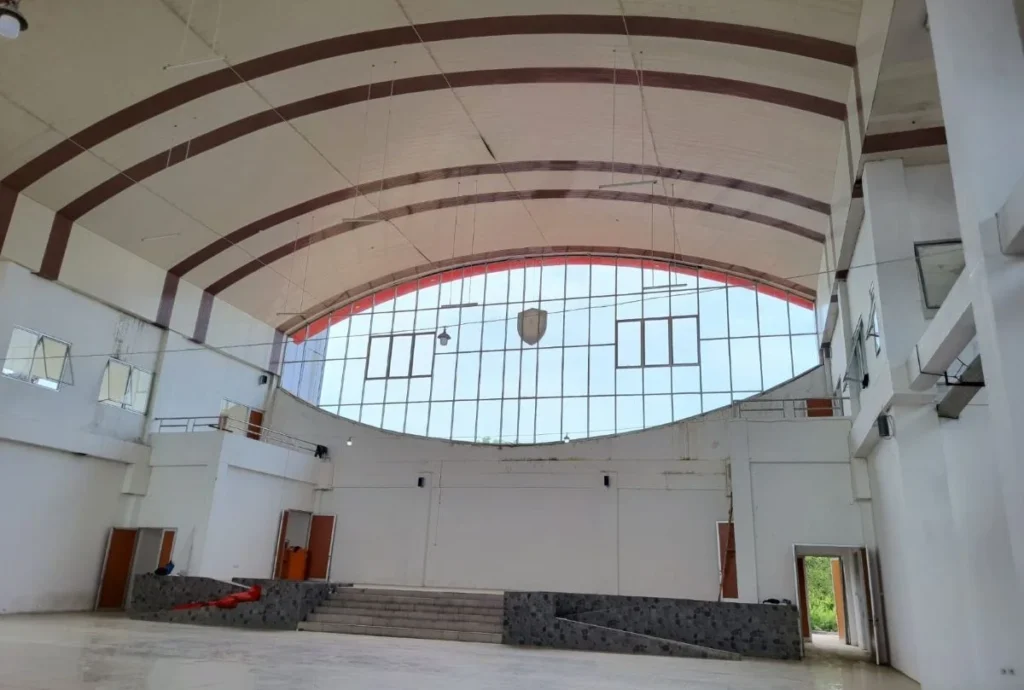

GEDUNG Expo Sampit tampak megah dari kejauhan. Dibangun di jalur strategis Jalan Tjilik Riwut, bangunan ini menyimpan terlalu banyak cerita. Dari proyek prioritas pemerintah, menjadi perkara yang menyeret sampai ke penjara.

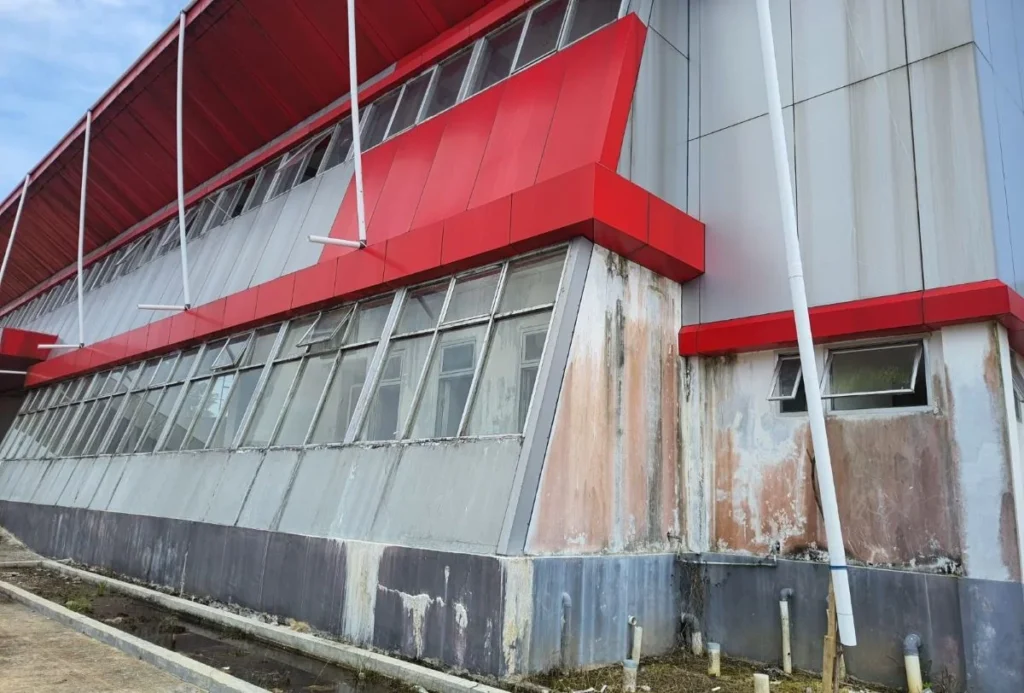

Bertahun-tahun kesan megah itu dibiarkan runtuh. Bekas rembesan di dinding miring, lantai yang lembab, dan ruang-ruang yang tak pernah benar-benar dimanfaatkan membuat gedung ini lebih mirip monumen gagal, bukan pusat pameran ekonomi.
Nama ”Gedung Expo Sampit” lebih sering disebut dalam putusan pengadilan dan laporan BPK ketimbang dalam agenda resmi pameran daerah.
Laporan serial Kanal Independen kali ini berpijak pada dokumen resmi. Putusan Pengadilan Tinggi terhadap Zulhaidir, putusan kasasi Mahkamah Agung terhadap Fazriannur, putusan Pengadilan Tipikor Palangka Raya terhadap Mukhammad Rikhie Zulkarnaen sebagai konsultan perencana, serta dakwaan lengkap terhadap Leonardus Minggo Nio.
Dari empat berkas inilah terungkap bagaimana proyek sekitar Rp35 miliar itu disusun, dilelang, dikerjakan, lalu pelan-pelan negara dirugikan.
Arsitektur Ambisi di Meja Kuasa
Cerita bermula dari sebuah telaahan staf pada 2017. Plt Sekretaris Daerah Kotawaringin Timur saat itu (Halikinnor, saat ini menjabat Bupati Kotim) mengusulkan tujuh kegiatan tahun jamak sebagai program prioritas bupati (saat itu dijabat Supian Hadi).
Salah satunya pengembangan fasilitas Expo di kawasan eks THR Jalan Tjilik Riwut Sampit.
Usulan itu kemudian dibahas dalam forum KUA–PPAS bersama DPRD, lalu disepakati sebagai salah satu proyek unggulan yang layak diguyur anggaran besar.
Paket Expo Sampit akhirnya diikat dalam skema multiyears dengan total anggaran sekitar Rp35 miliar untuk rentang 2018 sampai 2020.
Angka besar itu dipecah dalam beberapa pos anggaran, yakni pembangunan fisik gedung, jasa perencanaan (masterplan dan DED), serta jasa konsultansi pengawasan.
Setiap tahun, sebagian porsi dialokasikan lagi untuk ”menghidupi” proyek yang sama melalui kode rekening berbeda.
BACA JUGA TIGA SERI MEMBEDAH KORUPSI GEDUNG EXPO LAINNYA:
Tahun 2018 diisi belanja pembangunan tahap awal, perencanaan, dan pengawasan.
Tahun 2019, fokus bergeser pada pembangunan Gedung Expo tahap II, kembali disertai paket perencanaan lanjutan dan pengawasan.
Tahun 2020, nilai belanja fisik justru meningkat, sementara pengawasan tetap dikucurkan.
Rangkaian ini menempatkan Expo Sampit bukan sebagai proyek pinggiran, melainkan salah satu simbol kebijakan anggaran dua periode kepemimpinan daerah.

Lakon Tunggal di Balik Papan Skor
Roda mulai bergerak lebih cepat pada 2019. M Tahir, selaku Pejabat Pembuat Komitmen pada Dinas Perdagangan dan Perindustrian Kotim mengajukan permintaan pemilihan penyedia kepada Unit Kerja Pengadaan Barang/Jasa (UKPBJ) Kotim untuk paket Belanja Modal Pembangunan Gedung untuk Pengembangan Fasilitas Expo di Lokasi Eks THR Jalan Tjilik Riwut Sampit (Tahun II).
Paket inilah yang kemudian menjadi kontrak utama pembangunan gedung yang berdiri hari ini.
Unit kerja pengadaan mengumumkan lelang melalui Sistem Pengadaan Secara Elektronik. Dua puluh tiga perusahaan tercatat mendaftar sebagai peserta.
Hanya satu perusahaan yang benar-benar mengajukan penawaran. PT Heral Eranio Jaya, milik Leonardus Minggo Nio. Selebihnya berhenti pada tahap mendaftar.
Angka-angka di meja negosiasi menunjukkan betapa tipis jarak antara penawaran dan Harga Perkiraan Sendiri (HPS).
HPS dipatok sekitar Rp31,865 miliar. Penawaran awal PT Heral Eranio Jaya tercatat sekitar Rp31,801 miliar, atau sekitar 99,80 persen dari HPS, lalu dikoreksi menjadi Rp31,801.369.000.
Setelah negosiasi, nilai kontrak turun tipis menjadi Rp31.766.000.000, sekitar 99,69 persen dari HPS.
Secara prosedural tak ada yang dilanggar. Namun, dalam berbagai panduan red flag pengadaan yang disusun KPK dan lembaga pengawas lain, penawaran tunggal dengan nilai sangat dekat HPS disebut sebagai salah satu indikasi yang patut diawasi lebih ketat.
Kontrak tahun jamak Nomor 027/22/SP/L/PPK/DPP/2019 diteken pada 18 September 2019. Masa pelaksanaan disepakati 420 hari kalender, terhitung sejak 18 September 2019 hingga 10 November 2020.
Satu hari yang sama, PPK menerbitkan Surat Perintah Mulai Kerja. Secara formal, pintu proyek megah itu resmi dibuka.
Daftar Nama yang Menjadi ”Hantu”
Dokumen penawaran PT Heral Eranio Jaya merinci susunan tenaga ahli dan pendukung yang tampak ideal.
Proyek sebesar ini, dalam dokumen, akan ditangani project manager, site manager, manajer mekanikal, manajer elektrikal, manajer K3, asisten arsitektur, asisten plumbing dan sanitasi, pelaksana lapangan, juru ukur, estimator, drafter, tukang tetap profesional, serta operator alat berat dan batching plant.
Nama-nama yang dicantumkan di situ menjadi bagian dari pertimbangan bahwa perusahaan ini layak memegang paket puluhan miliar rupiah dalam proyek multiyears ini.
Janji itu tidak berhenti pada penawaran. Susunan personel yang sama tercantum lagi dalam kontrak dan menjadi lampiran yang mengikat baik penyedia maupun pemerintah daerah.
Dalam logika pengadaan, daftar itu adalah komitmen berupa negara membayar, penyedia wajib menurunkan orang-orang dengan kualifikasi seperti yang dijanjikan.
Catatan dalam dakwaan Leonardus menggambarkan kenyataan berbeda. Saat pekerjaan berlangsung, personel yang hadir di lapangan tidak sesuai dengan susunan dalam kontrak.
Project manager yang dijanjikan menghilang. Posisi manajer K3 tidak terisi. Sejumlah jabatan teknis diisi oleh nama-nama lain yang tidak pernah muncul di dokumen penawaran.
Orang yang di atas kertas mengendalikan proyek ternyata tidak pernah benar-benar menginjakkan kaki di lokasi pekerjaan.
Perubahan personel itu tidak diikuti permohonan pergantian resmi kepada PPK.
Padahal, syarat-syarat umum kontrak menyatakan penyedia wajib mendapat persetujuan tertulis PPK sebelum menunjuk personel manajerial yang namanya tidak tercantum dalam lampiran kontrak.
Rantai pengawasan formal putus pada titik ini. Kontraktor mengubah isi tim tanpa prosedur pergantian, PPK tetap memproses pekerjaan, konsultan pengawas terus mendampingi.
Kelemahan di sisi sumber daya manusia dalam proyek ini bukan berhenti pada pelanggaran administrasi.
Fakta bahwa susunan tenaga ahli di lapangan berbeda dengan kontrak, lalu berujung pada bangunan bermasalah, menunjukkan bagaimana orang yang salah di posisi yang salah pada waktunya bisa mengubah gedung bernilai miliaran menjadi bangunan dengan cacat laten.
Saat Estetika Mengkhianati Fungsi

Bukti paling telanjang tentang cacat itu muncul ketika aparat memeriksa fisik bangunan. Putusan kasasi Mahkamah Agung atas nama Fazriannur merangkum hasil pemeriksaan teknis yang dilakukan terhadap 96 item pekerjaan.
Tujuh puluh tiga item dinyatakan sesuai kontrak. Dua puluh tiga lainnya bermasalah, baik dari sisi volume, mutu, maupun kesesuaian dengan spesifikasi.
Temuan pertama, pekerjaan penutup lantai dan dinding, plafon, beton ground reservoir, dan beton rumah genset tidak dikerjakan sesuai volume dan mutu dalam kontrak. BPK menghitung selisih itu sebagai kelebihan pembayaran senilai Rp152.600.222,03.
Temuan kedua, pekerjaan penutup lantai dan dinding, plafon, penutup dinding eksterior, ornamen gedung, dan penutup atap juga menyimpang dari spesifikasi sehingga menambah kelebihan pembayaran Rp634.819.719,74.
Lebih parah lagi, sebuah bagian bangunan dinyatakan tidak dapat dimanfaatkan sama sekali.

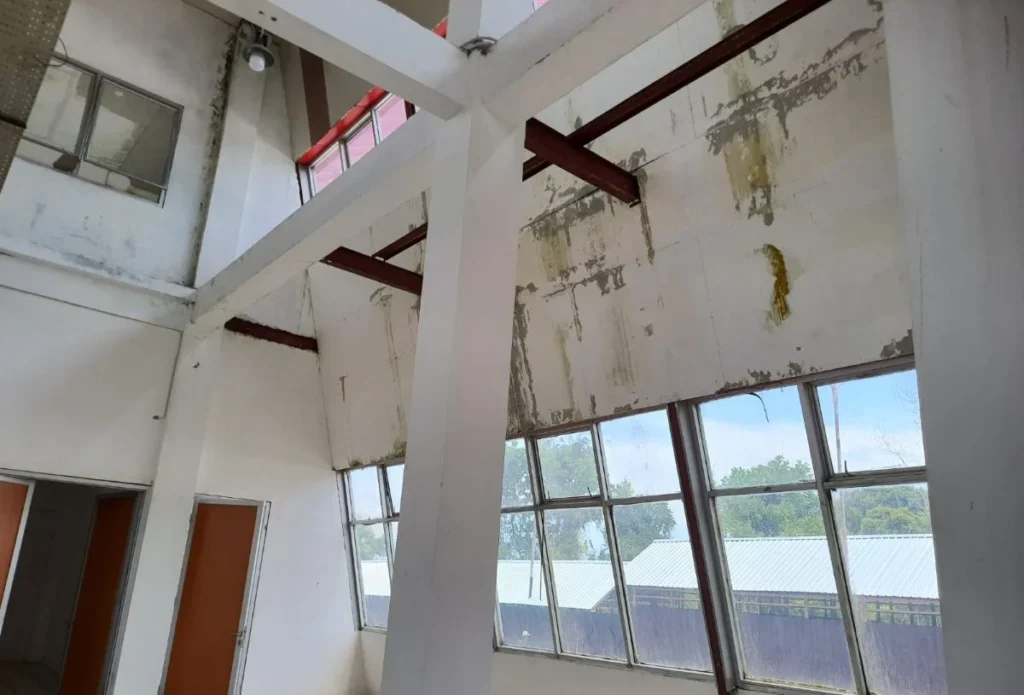

Dinding miring di sisi kiri dan kanan gedung yang dirancang dengan fungsi ganda sebagai dinding partisi dan atap mengalami kebocoran di seluruh sisi.
Saat hujan deras menghantam Sampit, dinding miring yang dibuat futuristik itu justru menjadi jalan masuk air, mengubah ruang pameran menjadi kolam rembesan.
Ruang yang seharusnya terlindung terpapar air hujan. BPK mencatat bagian ini sebagai kegagalan fungsi konstruksi dengan nilai kelebihan pembayaran Rp2.489.152.518,22.
Dari sisi teknis, putusan terhadap Mukhammad Rikhie Zulkarnaen mengutip hasil uji Politeknik Negeri Semarang yang menggambarkan cacat desain Gedung Expo Sampit.
Dinding miring di sisi kiri dan kanan yang memakai bahan ACP berpola, serta kanopi datar di keempat sisi gedung, terbukti tidak mampu menahan air hujan.
Penguji menemukan kebocoran di banyak titik sehingga area di bawahnya tidak berfungsi layaknya ruang tertutup.
Dalam bahasa hakim, pilihan desain dan spesifikasi material yang dihasilkan konsultan perencana membuat fungsi bangunan jauh dari yang diharapkan, dan ikut menjelaskan mengapa gedung bernilai puluhan miliar itu tak pernah benar‑benar dimanfaatkan.
Miliaran Rupiah yang Tercecer di Sela Beton

Tiga klaster temuan itu disatukan menjadi angka kerugian negara. Kekurangan volume dan mutu di beberapa item struktural dan arsitektural menyumbang sekitar Rp152,6 juta.
Penyimpangan pada penutup lantai dan dinding, plafon, dinding eksterior, ornamen, dan atap menambah sekitar Rp634,8 juta. Dinding miring yang gagal fungsi menyumbang sekitar Rp2,489 miliar.
Setelah perhitungan pajak PPh 3 persen, total kerugian negara yang dikalkulasi BPK untuk paket pembangunan Gedung Expo Sampit mencapai Rp3.017.856.469,99.
Angka itu kemudian diadopsi jaksa dalam dakwaan terhadap Leonardus dan disebut eksplisit sebagai kerugian negara akibat pekerjaan yang tidak sesuai kontrak namun tetap dibayar.
Kerugian itu bukan lagi sekadar selisih fisik, melainkan unsur materiel tindak pidana korupsi.
Putusan terhadap M Rikhi Zulkarnaen juga merinci bagaimana perencanaan ikut menyumbang kerugian negara.
Untuk paket jasa konsultansi perencanaan tahun 2018 dan review DED tahun 2019, majelis hakim mengurai selisih antara pembayaran bersih yang diterima PT Hasrat Saruntung dan biaya riil pekerjaan, lalu menyimpulkan adanya kerugian ratusan juta rupiah yang dinilai memperkaya M Rikhi Zulkarnaen sebagai direktur perusahaan itu.
Angka ini berdiri sendiri di luar temuan kerugian Rp3,017 miliar dari kelebihan bayar pekerjaan fisik Gedung Expo Sampit.
Dari Kelebihan Bayar ke ”Memperkaya Diri”
Dalam dakwaan terhadap Leonardus, jaksa memotret peran empat pihak utama, yakni kontraktor (Leonardus), pengguna anggaran (Zulhaidir), konsultan pengawas (Fazriannur), dan PPK (M Tahir).
Konstruksi hukum dalam dakwaan menyebut Leonardus, Zulhaidir, Fazriannur, dan M Tahir ”melakukan atau turut serta melakukan perbuatan memperkaya diri sendiri atau orang lain” secara melawan hukum yang merugikan keuangan negara.
Jaksa menuding Leonardus menikmati sekitar Rp3.007.856.469,99 dari kelebihan pembayaran tersebut, sedangkan Fazriannur menerima Rp10.000.000 sebagai bagian dari uang pengganti yang kemudian dititipkan dan dirampas untuk negara.
Mahkamah Agung dalam putusan kasasi Fazriannur menguatkan pandangan judex facti bahwa peran konsultan pengawas bukan sekadar ”lalai”, melainkan ikut mengukuhkan tindak pidana.
Fazriannur dinyatakan gagal menjalankan tugas pengawasan, tetap mengesankan pekerjaan selesai, dan dengan demikian turut membuka jalan bagi pembayaran atas pekerjaan yang tidak sesuai kontrak.
Dalam logika itu, kelebihan bayar yang dinikmati kontraktor dan bagian kecil yang mengalir ke pengawas dipandang sebagai bagian dari perbuatan memperkaya diri yang dilarang Pasal 2 ayat 1 UU Tipikor.
Sementara itu, dalam berkas perkara, peran PPK M Tahir terekam jelas, yakni mengajukan lelang, menandatangani kontrak dan SPMK, serta ikut meneken addendum.
Dalam putusan terhadap konsultan perencana, nama M Tahir muncul berulang sebagai simpul keputusan.
Dia yang diminta kepala dinas menyesuaikan pembangunan Gedung Expo dengan pagu Rp35 miliar, berkonsultasi ke Bagian Pengadaan Barang dan Jasa, lalu menyurati PT Hasrat Saruntung agar memperbaiki RAB dan DED serta segera mengunggah penawaran untuk paket review DED tahun 2019.
Dari dasar itu, M Tahir menandatangani surat perjanjian kerja dengan M Rikhi Zulkarnaen dan menjadikan RAB konsultan perencana sebagai dasar menyusun dokumen pengadaan dan volume pekerjaan dalam kontrak fisik Gedung Expo Sampit.
Namun, sampai tulisan ini dibuat, aparat penegak hukum baru menetapkan empat tersangka utama, yaitu Zulhaidir, Fazriannur, Leonardus, dan M Rikhi Zulkarnaen sebagai konsultan perencana.
Nama Tahir sejauh ini hanya muncul sebagai bagian dari konstruksi dakwaan pihak lain, bukan sebagai tersangka berdiri sendiri.
Ketukan Palu Pengadil
Sejauh ini, tiga nama telah menerima vonis dalam perkara yang bermuara di Gedung Expo Sampit. Pertama, Zulhaidir, mantan Kepala Dinas Perdagangan dan Perindustrian yang merangkap sebagai pengguna anggaran dan PPK pada periode tertentu.
Awalnya dia hanya divonis 1 tahun 6 bulan penjara oleh Pengadilan Tipikor Palangka Raya.
Putusan itu dibatalkan Pengadilan Tinggi Palangka Raya, yang menyatakannya terbukti melanggar Pasal 2 ayat 1 UU Tipikor dan menjatuhkan pidana 7 tahun penjara plus denda Rp350 juta.
Kemudian, Fazriannur, direktur CV Mentaya Geographic Consultindo yang bertindak sebagai konsultan pengawas proyek, mengalami jalan serupa.
Pengadilan Tipikor Palangka Raya menjatuhkan vonis 1 tahun 6 bulan, kemudian dinaikkan menjadi 6 tahun penjara dan denda Rp300 juta di tingkat banding.
Mahkamah Agung menolak kasasi baik dari pihak terdakwa maupun jaksa, sehingga vonis 6 tahun itu berkekuatan hukum tetap.
Perencanaan proyek ini juga sempat diadili. Konsultan perencana, Mukhammad Rikhie Zulkarnaen, duduk di kursi terdakwa dalam perkara terpisah.
Pengadilan Tipikor Palangka Raya menyatakan ia tidak terbukti melakukan korupsi model memperkaya diri sendiri sebagaimana dakwaan utama.
Namun, sebagai konsultan perencana, Mukhammad Rikhie Zulkarnaen tetap dinyatakan bersalah melakukan tindak pidana korupsi secara bersama‑sama dalam pekerjaan perencanaan yang merugikan keuangan negara, dan dijatuhi hukuman penjara serta denda.
Adapun Kontraktor utama, Leonardus Minggo Nio, tengah menghadapi dakwaan yang mendudukkannya sebagai pihak yang memperkaya diri sekitar Rp3 miliar dari proyek ini.
Tuduhan terhadapnya bertumpu pada fakta-fakta teknis dan keuangan yang sudah lebih dulu diuji dalam perkara Zulhaidir dan Fazriannur.
Cat Baru Melapis “Luka” Lama
Gedung Expo Sampit lahir dari rapat anggaran, dokumen lelang, dan kontrak yang tampak rapi. Realitas yang tertinggal berbeda sama sekali. Dinding miring yang bocor, ruangan lembab yang sulit difungsikan, dan putusan pengadilan yang menyebut angka kerugian negara miliaran rupiah.
Bertahun‑tahun gedung ini dibiarkan mangkrak dan bocor, hingga pada awal 2026 TNI memperbaikinya dengan dana ratusan juta rupiah dan menjadikannya markas sementara 500 prajurit. Kerugian negara di masa lalu tidak serta‑merta hilang hanya karena cat dan atap baru.
Seri pertama ini hanya memotret gambaran besar, proyek prioritas yang berubah menjadi monumen bocor (sebelum akhirnya diperbaiki) dan kerugian Rp3 miliar lebih.
Baca juga: Bangkit dari Semak dan Lumut, Gedung Expo Sampit Siap Jadi Markas 500 Prajurit TNI
Seri berikutnya akan menelusuri detail yang selama ini hanya hidup di berkas pengadilan, bagaimana susunan tenaga ahli ”di kontrak” berganti wajah di lapangan, bagaimana percakapan di grup WhatsApp ikut mengarahkan keputusan, serta bagaimana dua addendum kontrak dengan nomor dan tanggal yang sama bisa tiba-tiba muncul dan disahkan, seakan waktu bisa ditulis ulang demi menyelamatkan proyek yang sebenarnya sudah gagal. (hgn/ign)
