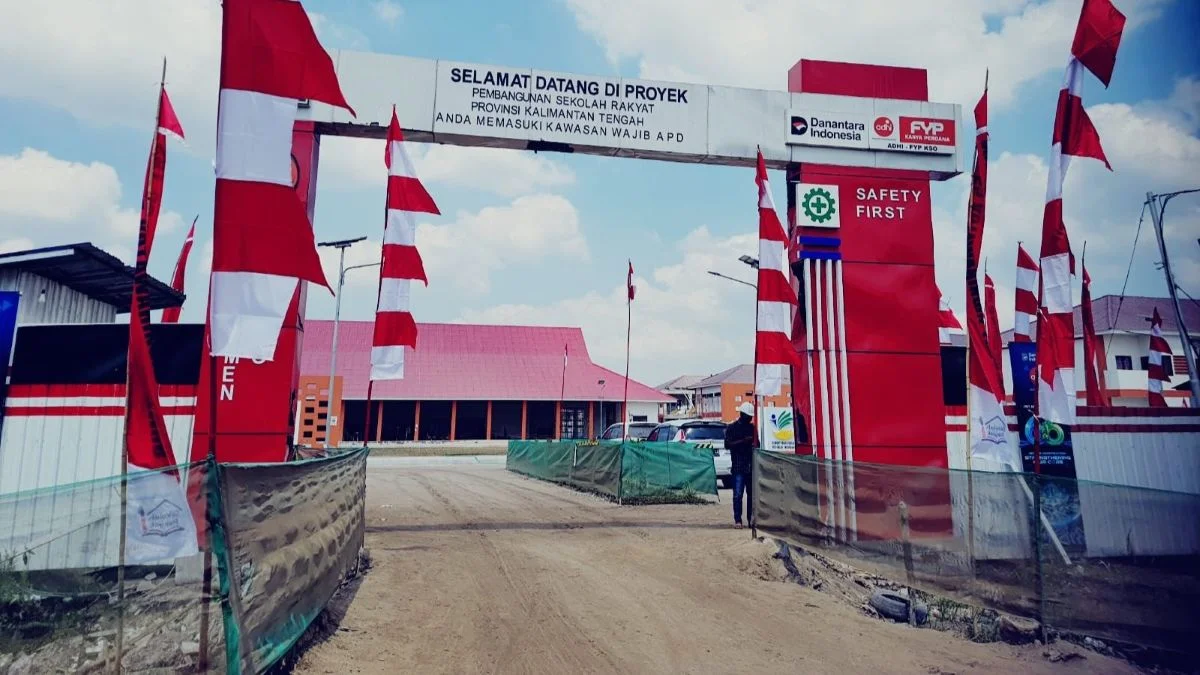

- Pembangunan Sekolah Rakyat Terintegrasi (SRT) 55 di Kabupaten Kotawaringin Timur (Kotim) telah mencapai progres fisik sekitar 90% dengan seluruh pekerjaan struktur bangunan telah rampung.
- Fokus pekerjaan saat ini adalah tahap *finishing*, meliputi pemasangan hebel, plester, keramik, dan instalasi MEP, yang ditargetkan selesai pada 11 September 2026 setelah adanya adendum kontrak.
- Proyek SRT di Kotim bernilai sekitar Rp246 miliar, merupakan bagian dari total paket senilai Rp985,9 miliar untuk pembangunan di empat wilayah Kalimantan Tengah (Kotim, Palangka Raya, Katingan, dan Gunung Mas).
- Kendala awal pekerjaan berupa kondisi tanah gambut diatasi dengan penerapan sistem konstruksi *suspended* atau *slab on pile* yang menggunakan tiang pancang hingga tanah keras.
- Pekerjaan yang didanai APBN tahun 2025-2026 ini dimulai pada 17 November 2025 dan dilaksanakan oleh kontraktor PT ADHI-FYP KSO.
SAMPIT, kanalindependen.id – Pembangunan Sekolah Rakyat Terintegrasi (SRT) 55 di Kabupaten Kotawaringin Timur (Kotim) dengan nilai kontrak Rp246 miliar kini mencapai progres fisik sekitar 90 persen.
Seluruh pekerjaan struktur bangunan telah rampung, saat ini kontraktor tengah memusatkan pengerjaan pada tahap finishing yang ditargetkan tuntas hingga September 2026.
Project Manager PT Adhi Karya untuk lokasi Kotim, Januar Prihanantio, mengatakan capaian tersebut merupakan progres fisik berdasarkan kontrak awal dan sudah termasuk pekerjaan finishing yang saat ini masih berlangsung.
”Sesuai dengan kontrak awal, progres fisik hingga tahap finishing ini kurang lebih sudah mencapai 90 persen,” kata Januar kepada Kanal Independen.
Januar memastikan pekerjaan struktur telah selesai seluruhnya. Tahapan yang kini dikejar mencakup berbagai pekerjaan penyelesaian bangunan, mulai dari pemasangan hebel (bata ringan), plester dan acian, keramik hingga instalasi MEP atau mechanical, electrical, plumbing.
”Saat ini fokusnya pekerjaan finishing, meliputi pemasangan hebel, plester dan acian, keramik, serta instalasi MEP atau mechanical, electrical, plumbing,” ujarnya.
Kontrak Dimulai November 2025
Sesuai dengan kontrak kerja, Pembangunan SRT 55 Kotim telah dikerjakan mulai 17 November 2025. Dalam kontrak awal, batas waktu pelaksanaan pekerjaan ditetapkan sampai 30 Juni 2026.
Namun, pelaksanaan pekerjaan kemudian mendapatkan adendum waktu sehingga batas penyelesaian diperpanjang hingga 11 September 2026.
Dengan perpanjangan tersebut, pekerjaan yang saat ini memasuki tahap finishing harus dituntaskan dalam sisa waktu pelaksanaan yang tersedia.
Januar tidak memberikan penjelasan panjang ketika ditanya mengenai kemampuan mengejar target penyelesaian pada September 2026. Ia menjawab dengan doa.
”Bismillahirrahmanirrahim. La haula wala quwwata illa billahil aliyil adzim,” katanya.
Sempat Terkendala Tanah Gambut
Di balik progres pembangunan yang telah mencapai 90 persen, proyek ini menghadapi kendala cukup berat sejak awal pekerjaan. Tantangan utama yang dihadapi pekerja adalah kondisi tanah di lokasi sekolah rakyat di Jalan Wengga Metropolitan berdiri di atas tanah gambut.
Januar menyebut ketebalan gambut mencapai sekitar tiga meter. Kondisi ini, diperberat dengan muka air tanah yang hanya sekitar 20 sentimeter.
Keadaan itu membuat pekerjaan land clearing dan penimbunan tidak dapat dilakukan secara cepat.
Pekerjaan tanah harus dikerjakan bertahap dari satu sisi kemudian bergerak menuju bagian dalam kawasan pembangunan.
”Pada awal pekerjaan, kendala utama adalah kondisi tanah gambut. Ketebalan gambut sekitar tiga meter dengan muka air tanah sekitar 20 sentimeter,” jelasnya.
Pekerjaan tanah tersebut membutuhkan waktu sekitar 1,5 hingga dua bulan.
Januar menjelaskan, lamanya proses tersebut cukup berpengaruh terhadap tahapan pembangunan berikutnya.
Dalam kondisi tanah normal, ketika pekerjaan tanah selesai, pembangunan struktur dapat segera bergerak ke atas.
Namun, kondisi di lokasi SRT Kotim membuat tim konstruksi harus lebih dulu menyelesaikan pekerjaan tanah sebelum masuk penuh ke pembangunan struktur.
”Dalam kondisi normal, seharusnya bangunan sudah mulai dikerjakan ke atas. Namun saat itu kami masih berkutat pada pekerjaan tanah,” ujarnya.
Bangunan Menggunakan Sistem Slab on Pile
Karakter tanah gambut juga membuat konstruksi bangunan harus menggunakan metode yang disesuaikan dengan kondisi tanah.
Januar menjelaskan, bangunan SRT menggunakan sistem suspended atau slab on pile. Sistem struktur atau pondasi ini menggunakan pelat beton bertulang di bagian atas yang ditopang langsung oleh tiang pancang di bagian bawah sedalam sekitar 6 meter sampai bertemu permukaan as tanah.
”Karena kondisi tanah gambut, pondasi dibangun sampai menemukan tanah keras. Jadi, bangunan-bangunan ini berdiri di atas tiang pancang,” katanya.
Dengan sistem tersebut, bangunan tidak bertumpu langsung pada tanah permukaan, melainkan ditopang oleh pondasi tiang pancang.
Tiang pancang dipasang hingga mencapai lapisan tanah keras sehingga bangunan memiliki tumpuan yang sesuai dengan kondisi struktur yang direncanakan.
”Konsep bangunannya menggunakan sistem suspended atau slab on pile. Artinya, bangunan tidak bertumpu pada tanah, tetapi pada pondasi tiang pancang,” jelasnya.
Konsep konstruksi tersebut terlihat pada sejumlah bangunan, termasuk asrama, yang memiliki karakter seperti bangunan panggung karena struktur bangunan ditopang oleh sistem pondasi tiang pancang.
Pernah Kerahkan Lebih dari 1.000 Pekerja
Besarnya skala pekerjaan serta durasi waktu pekerjaan yang terbilang cukup cepat juga terlihat dari jumlah tenaga kerja yang dilibatkan.
Pada periode pekerjaan dengan kebutuhan tenaga kerja tertinggi, jumlah pekerja di lokasi pembangunan pernah mencapai lebih dari 1.000 orang.
Jumlah tersebut kemudian berkurang seiring dengan selesainya pekerjaan struktur dan bergesernya pekerjaan ke tahap finishing.
”Saat ini, karena pekerjaan struktur sudah selesai dan tersisa pekerjaan finishing, jumlahnya berada di kisaran 700 hingga 800 orang,” ungkap Januar.
Ia menyebut jumlah pekerja tertinggi pernah mencapai lebih dari 1.000 orang.
Untuk pekerjaan struktur sendiri, jumlah tenaga kerja yang dilibatkan sekitar 400 orang.
”Untuk pekerjaan struktur sendiri, jumlah pekerja sekitar 400 orang,” katanya.
Jumlah tenaga kerja tersebut mengikuti kebutuhan masing-masing tahapan konstruksi. Saat struktur dikerjakan, kebutuhan tenaga kerja berada pada jumlah tertentu, sedangkan setelah struktur rampung, tenaga kerja diarahkan untuk menyelesaikan berbagai pekerjaan finishing dan instalasi.
Fokus Finishing dan Instalasi MEP
Dengan struktur bangunan yang telah selesai, pekerjaan di lapangan kini bergeser pada penyelesaian bagian-bagian bangunan.
Pemasangan hebel menjadi salah satu pekerjaan yang masih dilakukan. Selain itu, terdapat pekerjaan plester dan acian, pemasangan keramik serta instalasi MEP.
Instalasi MEP mencakup sistem mekanikal, elektrikal dan plumbing yang menjadi bagian penting dari kesiapan bangunan untuk digunakan.
Januar menegaskan bahwa pekerjaan struktur tidak lagi menjadi bagian yang dikejar karena telah diselesaikan seluruhnya.
”Pekerjaan struktur sudah selesai seluruhnya,” tegasnya.
Dengan kondisi tersebut, penyelesaian proyek pada tahap berikutnya akan sangat bergantung pada percepatan pekerjaan finishing dan instalasi yang masih berlangsung.
Nilai Paket Rp985,9 Miliar untuk Empat Wilayah
Pembangunan SRT di Kotim merupakan bagian dari satu paket pekerjaan yang mencakup empat wilayah di Kalimantan Tengah, yakni Kota Palangka Raya, Kabupaten Kotawaringin Timur, Kabupaten Katingan dan Kabupaten Gunung Mas.
Berdasarkan papan proyek di lokasi, pembangunan Sekolah Rakyat di Provinsi Kalteng dikerjakan oleh PT ADHI-FYP KSO sebagai kontraktor pelaksana dengan nilai kontrak Rp985.900.000.000.
”Nilai kontrak ini sudah mencakup pekerjaan pembangunan sekolah rakyat di empat wilayah dan sudah termasuk PPN,” ujarnya.
Januar menjelaskan, dari keseluruhan paket tersebut, nilai pekerjaan khusus untuk Kabupaten Kotawaringin Timur mencapai sekitar Rp246 miliar termasuk PPN.
”Satu kontrak merupakan paket untuk empat wilayah, yakni Kotawaringin, Gunung Mas, Katingan, dan Palangka. Nilai paketnya Rp985 miliar, sudah termasuk PPN. Khusus untuk Kotawaringin Timur, nilainya Rp246 miliar, termasuk PPN,” jelasnya.
Masa Kontrak dan Pemeliharaan
Papan proyek juga mencantumkan masa kontrak dimulai 17 November 2025 dengan durasi awal 226 hari kalender. Selain masa pelaksanaan, terdapat masa pemeliharaan selama 180 hari.
Sumber pembiayaan pembangunan berasal dari dana APBN tahun 2025-2026.
Dalam pelaksanaannya, kontrak awal berakhir pada 30 Juni 2026. Setelah dilakukan adendum waktu, batas penyelesaian pekerjaan diperpanjang sampai 11 September 2026.
Perpanjangan tersebut membuat tahap finishing menjadi bagian penting dalam sisa waktu pekerjaan, terlebih progres fisik yang dilaporkan sudah mencapai sekitar 90 persen dan struktur bangunan telah selesai.
Kendala Tanah Sudah Teratasi, Musim Hujan Masih Jadi Perhatian
Mengenai kondisi tanah, Januar mengatakan kendala yang dihadapi pada tahap awal pembangunan telah berhasil diatasi.
Meski demikian, pihaknya masih perlu memperhatikan kondisi lokasi ketika memasuki musim hujan. Hal itu karena kondisi tanah gambut dan muka air tanah sejak awal menjadi salah satu faktor yang memengaruhi pelaksanaan pekerjaan.
”Untuk kendala awal, sudah teratasi. Namun, kami masih perlu melihat kondisi saat musim hujan nanti,” jelasnya.
Saat ini pembangunan berlangsung pada musim kemarau. Hujan masih terjadi, tetapi menurut Januar intensitasnya belum terlalu deras dalam beberapa bulan terakhir.
”Saat ini musim kemarau, hujan memang ada tetapi belum terlalu deras dalam beberapa bulan terakhir. Kondisi saat musim hujan menjadi hal yang masih perlu kami pantau karena karakter tanah di lokasi berbeda dengan lahan pada umumnya,” tandasnya. (hgn)
