Intinya sih...

• Pemerintah Kabupaten Kotawaringin Timur (Kotim) merealisasikan pembangunan infrastruktur jalan dan drainase senilai total sekitar Rp26,5 miliar untuk tahun anggaran 2026.
• Tiga paket pekerjaan telah dimulai sejak 10 Juli 2026, meliputi: peningkatan Jalan Kotabesi–Kandan–Camba–Simpur–Hanjalipan (Rp11,9 M, dana DBH sawit), pembangunan drainase dan perbaikan Jalan DI Panjaitan (Rp7,1 M, dana APBD Kotim), serta peningkatan jalan dan drainase Jalan Tjilik Riwut (Rp7,5 M, dana APBD Kotim).
• Proyek ini ditargetkan rampung pada 6 Desember 2026, dikerjakan oleh CV Amin Karya Jaya, CV Reza Permata Indah, dan CV Lintas Utama untuk masing-masing paket.
• Pekerjaan fisik di ruas Jalan Kotabesi–Kandan–Camba–Simpur–Hanjalipan telah berjalan dengan progres lebih dari 11,9 persen, sementara dua paket lainnya masih dalam tahap persiapan perakitan besi oleh kontraktor.
• Menurut Dinas SDABMBKPRKP Kotim, total rencana awal 16 paket pekerjaan infrastruktur jalan dapat disesuaikan kembali, termasuk yang menggunakan dana pokok pikiran (pokir).

SAMPIT, kanalindependen.id – Pembangunan infrastruktur jalan dan drainase di sejumlah wilayah Kabupaten Kotawaringin Timur (Kotim) mulai direalisasikan pada tahun anggaran 2026.

Sedikitnya tiga paket pekerjaan telah memasuki tahap pelaksanaan dengan total nilai kontrak sekitar Rp26,5 miliar, menggunakan sumber pendanaan dari Dana Bagi Hasil (DBH) sawit dan APBD Kotim.

Tiga paket tersebut meliputi peningkatan Jalan Kotabesi–Kandan–Camba–Simpur–Hanjalipan, pembangunan drainase sekaligus perbaikan sejumlah titik Jalan DI Panjaitan, serta peningkatan Jalan Tjilik Riwut yang disertai pembangunan drainase.

Kepala Dinas Sumber Daya Air, Bina Marga, Bina Konstruksi, Perumahan Rakyat (SDABMBKPRKP) Kotim Mentana Dhinar Tismama melalui Kepala Bidang Bina Marga Nur Aina mengatakan, ketiga pekerjaan tersebut sudah berjalan mulai 10 Juli 2026.

Dari tiga paket tersebut, pekerjaan yang paling terlihat secara fisik di lapangan saat ini berada di ruas Jalan Kotabesi–Kandan–Camba–Simpur–Hanjalipan.

Sementara dua paket lainnya masih berada pada tahapan persiapan pekerjaan, termasuk perakitan besi oleh kontraktor di bengkel kerja masing-masing.

Jalan Kotabesi sampai Hanjalipan

Paket pertama merupakan peningkatan jalan aspal pada ruas Kotabesi–Kandan–Camba–Simpur–Hanjalipan sepanjang 2.137 meter.

Pekerjaan tersebut mencakup badan jalan dengan lebar 5 meter, ditambah bahu jalan pada sisi kanan dan kiri masing-masing selebar 50 sentimeter.

Nur Aina yang juga bertindak sebagai Pejabat Pembuat Komitmen (PPK) pekerjaan tersebut menjelaskan, proyek ini menggunakan sumber dana DBH sawit dengan nilai kontrak sebesar Rp11,9 miliar.

Pekerjaan dilaksanakan oleh CV Amin Karya Jaya sebagai penyedia jasa, sedangkan CV Betang Agung Perkasa bertindak sebagai konsultan.

”Sesuai perjanjian kontrak, pekerjaan sudah dimulai 10 Juli dan ditargetkan selesai 6 Desember 2026. Sebelumnya, tim kami sudah melakukan pengukuran awal pada 13 Juli lalu dan saat ini sudah mulai agregat dengan progres pekerjaan mencapai lebih dari 11,9 persen,” kata Nur Aina saat ditemui di Ruang Bina Marga, belum lama ini.

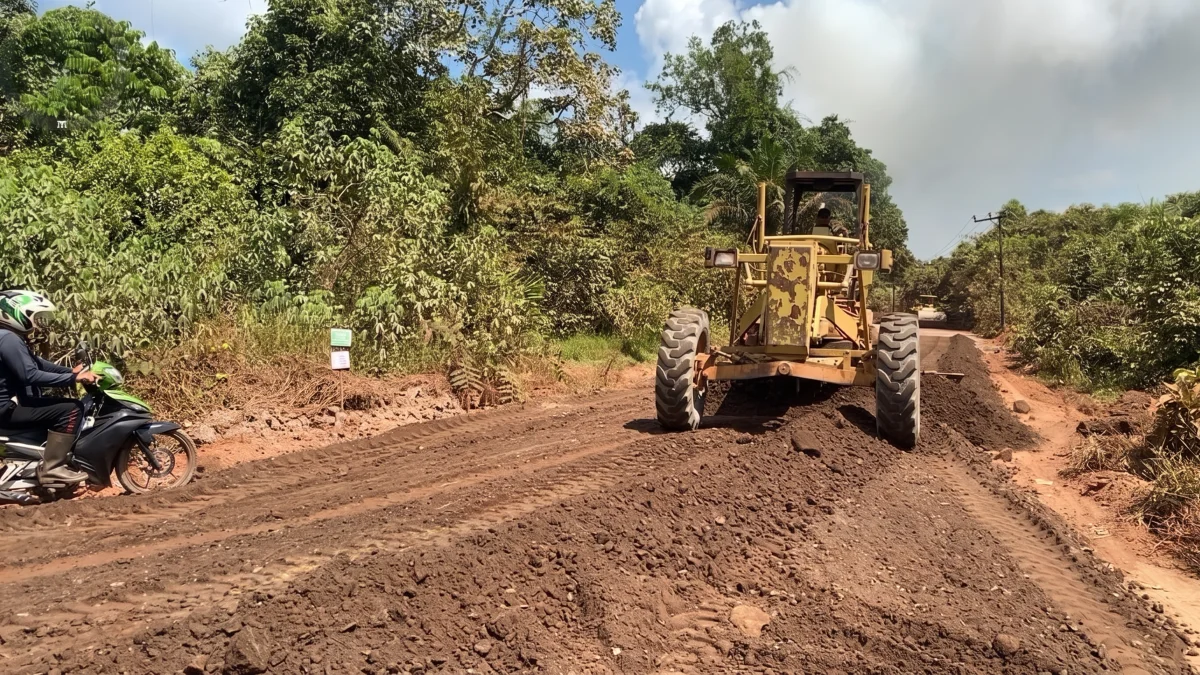

Dengan demikian, paket pekerjaan ini sudah memasuki tahapan fisik di lapangan. Material agregat mulai dikerjakan sebagai bagian dari tahapan peningkatan struktur jalan sebelum pekerjaan pengaspalan dilaksanakan sesuai tahapan teknis proyek.

Drainase Jalan DI Panjaitan

Paket kedua berada di Jalan DI Panjaitan. Pekerjaan utama berupa pembangunan drainase cor beton yang dilakukan pada dua sisi ruas jalan dengan panjang keseluruhan mencapai 1.050 meter.

Rinciannya, drainase dibangun sepanjang 850 meter di sisi kanan atau barat, dimulai dari pertigaan Jalan DI Panjaitan–Pelita Timur ke arah selatan menuju Pasar Sajumput.

Kemudian, pekerjaan drainase juga dilakukan sepanjang 200 meter di sisi kiri atau timur, dimulai dari Jembatan Pasar Sajumput ke arah utara.

Selain pembangunan drainase, paket tersebut juga mencakup pengaspalan pada sejumlah spot jalan yang mengalami kerusakan atau jalan berlubang.

”Pekerjaan pembangunan drainase dikerjakan oleh CV Reza Permata Indah dan konsultannya dari CV Unika Citra Mandiri dengan nilai kontrak Rp7,1 miliar menggunakan dana APBD Kotim,” ujar Satria Wijaya PPK pada pekerjaan pembangunan drainase Jalan DI Panjaitan.

Pembangunan drainase ini menjadi bagian dari penanganan infrastruktur jalan dan sistem drainase pada ruas jalan yang selama ini kerap kali menjadi langganan banjir setiap hujan deras melanda Kota Sampit. Selain memperbaiki saluran, pekerjaan juga diarahkan untuk menangani bagian badan jalan yang mengalami kerusakan pada titik-titik tertentu.

Peningkatan Jalan Tjilik Riwut

Paket ketiga berada di Jalan Tjilik Riwut. Pekerjaan yang dilakukan meliputi peningkatan jalan sekaligus pembangunan drainase.

Pembangunan drainase dikerjakan sepanjang sekitar 600 meter dengan lebar 1,5 meter. Pekerjaan dimulai dari kawasan depan Hotel Wella hingga menuju ke arah Jalan Wengga Agung.

Paket tersebut menggunakan dana APBD Kotim dengan nilai kontrak sebesar Rp7,5 miliar.

Pelaksana pekerjaan adalah CV Lintas Utama, sedangkan pekerjaan konsultans ditangani oleh CV Berlian Kalimantan Engineering.

“Ketiga paket kegiatan ini masa kontraknya sama dimulai 10 Juli-6 Desember 2026,” kata Bagus Anugrah Nusantara, PPK kegiatan peningkatan Jalan Tjilik Riwut.

Artinya, seluruh paket tersebut ditargetkan rampung pada 6 Desember 2026, sesuai dengan masa pelaksanaan yang tercantum dalam kontrak.

Lebih lanjut, Bagus menjelaskan, tiga paket tersebut belum seluruhnya menggambarkan keseluruhan kegiatan infrastruktur jalan yang direncanakan pada tahun anggaran 2026.

Paket pekerjaan lainnya akan menyusul secara bertahap. Penyesuaian masih diperlukan karena terdapat sejumlah paket pekerjaan yang berkaitan dengan penggunaan dana pokok pikiran (pokir).

”Untuk paket kegiatan lainnya menyusul bertahap, karena ada sebagian paket pekerjaan yang menggunakan dana pokir, sehingga paket yang sebelumnya berjumlah 16 paket kemungkinan akan disesuaikan kembali,” jelasnya.

Dengan kondisi tersebut, jumlah paket yang sebelumnya direncanakan sebanyak 16 paket masih dapat mengalami perubahan menyesuaikan proses penganggaran dan sumber pendanaan yang digunakan.

Terkait belum terlihatnya pekerjaan fisik di Jalan DI Panjaitan dan Jalan Tjilik Riwut, ia menjelaskan bahwa bukan berarti kontraktor belum memulai pekerjaan.

“Meski belum terlihat adanya pekerjaan fisik di lokasi, saat ini kontraktor pelaksana telah memulai pekerjaan persiapan berupa perakitan besi di bengkel masing-masing,” ujarnya.

Langkah tersebut dilakukan untuk mempercepat pelaksanaan pekerjaan sehingga proses perakitan tidak seluruhnya dilakukan di lokasi proyek.

Setelah proses perakitan besi selesai, material dan komponen yang telah disiapkan tersebut akan dibawa ke lokasi untuk dilanjutkan dengan pekerjaan fisik.

”Pekerjaan fisik di lokasi yang baru terlihat di Jalan Kotabesi-Kandan, sementara di Jalan DI Panjaitan dan Tjilik Riwut mereka saat ini mengerjakan perakitan besi untuk mempercepat pekerjaan tidak dikerjakan di lokasi. Saat sudah selesai perakitan akan dimulai pekerjaan real di lokasi proyek,” pungkasnya. (hgn)
